SJG0.9-1安装方法
清洗前注意事项:
1、 把两个升降机运抵到现场地坑边上。
2、 测量地坑的实际深度(1400mm)、长、宽与升降机台面尺寸是合相符、清理干净地坑内的杂物。
3、 拆掉升降平台上的花纹板(用平头螺栓固定的)。
4、 接通电源,使升降机能够升降。
5、 按上升按钮使两个升降机同上升到一高度(1000mm左右)。

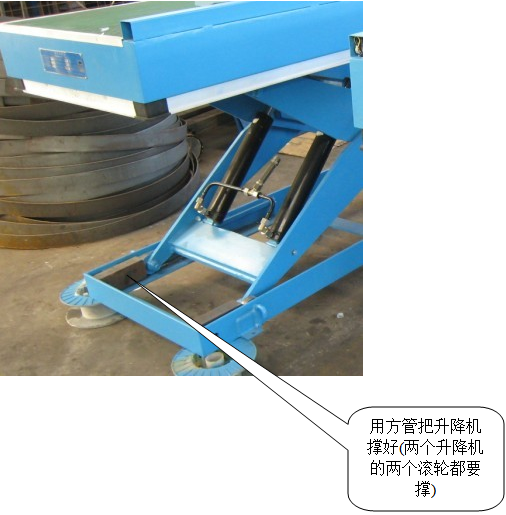

6、 到现场找四根方管分别放在两台升降机的滚轮与底架之间把升降机撑好,不要让升降机自己降下来;(如下图把示)。
7、 撑好之后然后按住下降按钮一分钟左右,让油缸内的液压油全部流回油箱。
8、 分别拆掉两个升降机与液压站支撑阀相连接的油管接头。
9、 在现场有大型的吊装设备把其中一台升降机缓慢放入地坑一侧,调整好升降机与地坑边缘的距离。
10、 再把另一台升降机放入地坑当中且调整好它与地坑边缘和另一台升降机的位置。
11、 这时如果放入地坑中的两台升降机高度不一致,可以分别把刚开始拆掉的液压油管接头接到液压站上,慢慢调整好两台升降机的高度,使两升降机的高度一至即可。

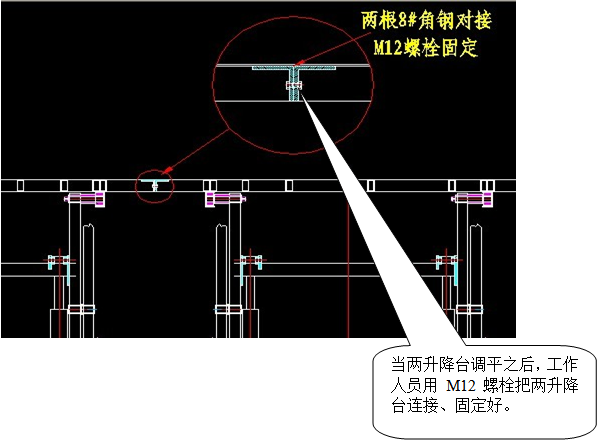

12、 这时再次撑好升降机,派工作人员到平台下方把两台升降机用螺栓相连接。(如下图所示)
13、 这时把两升降机的油管与液压站的支撑阀接口连接好,即可实现同时升降的功能。
14、 同步调节好后,想办法用彭胀螺栓把升降机的底架与坑底的水泥面固定好,不要让升降机有移位的可能。
15、 固定好之后就可以初步调试升降机了,调试好之后用方管撑好升降机滚轮,把油管再次拆掉,想办法让油管、限位开关线从之前埋好的预埋管中走出来与液压站相连接。
16、 油管与线路接好之后,再次调试升降平台,调试好升降机同步之后就可让工作人员用电焊机把刚才用螺栓连接的两根角钢焊好,防止螺栓强度不够,两升降机连接处开裂。
17、 用电焊加强之后,工作人员把台面上的花纹板铺好,把原有的螺栓装上去即可。
